02 e 03 Suítes na Ponta Verde.
Quem busca felicidade escolhe uma localização onde os amigos estão sempre por perto, a duas quadras da praia e numa rua muito tranqüila.
Pessoas assim encontram a felicidade na segurança e comodidade o Residencial Montparnasse, que a Contrato Engenharia lança para deixar você mais próximo da alegria de viver.
Motivos para ser feliz em 5 minutos.
Localização: Esquina da Rua Prof. Vital Barbosa com a Rua Dr. Pompeu Sarmento, Ponta Verde.
Registro de Incorporação: R5-106.787
Projeto Arquitetônico: Ana Karina Cansanção
![]() Perspectiva
Perspectiva do Residencial Montparnasse
|
![]() Apt. Term. 01

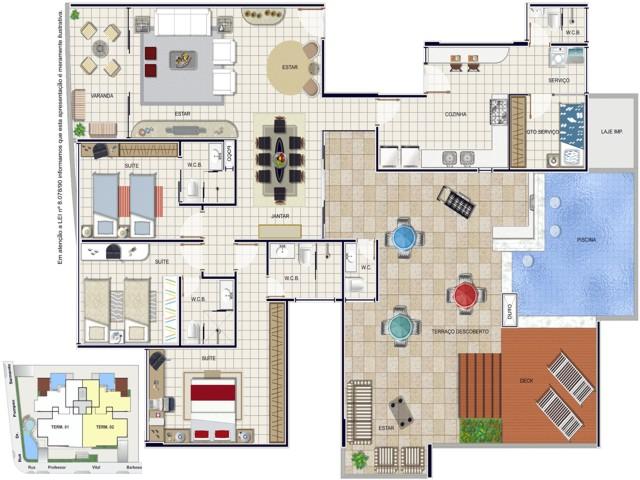

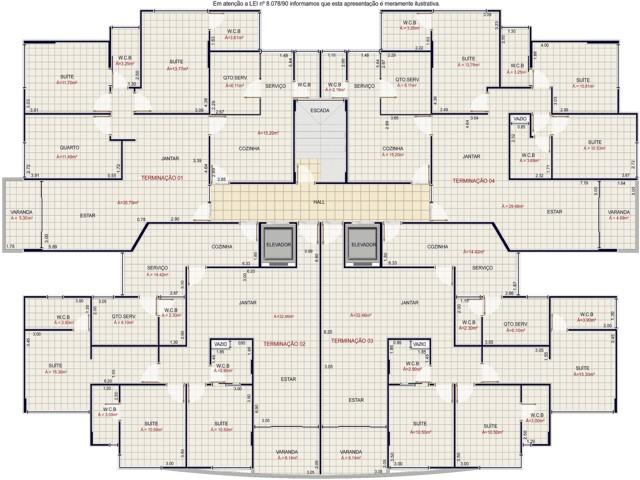

Planta dos apartamentos da Terminação 01 do Residencial Montparnasse - 116,55m²
|
![]() Apts. Term. 02 e 03

Planta dos apartamentos das terminações 02 e 03 do Residencial Montparnasse - 119,05m²
|
![]() Apt. Term. 04
Planta dos apartamentos da terminação 04 do Residencial Montparnasse - 116,55m²
|
![]() Cobertura Term. 02
Planta da cobertura da terminação 02 do Residencial Montparnasse - 264,25m²
|

![]() Pilotis
Planta do pilotis do Residencial Montparnasse
|
![]() Subsolo
Planta do Subsolo do Residencial Montparnasse
|
![]() Pavimento Tipo
Planta do Pavimento Tipo do Residencial Montparnasse
|
![]() Localização

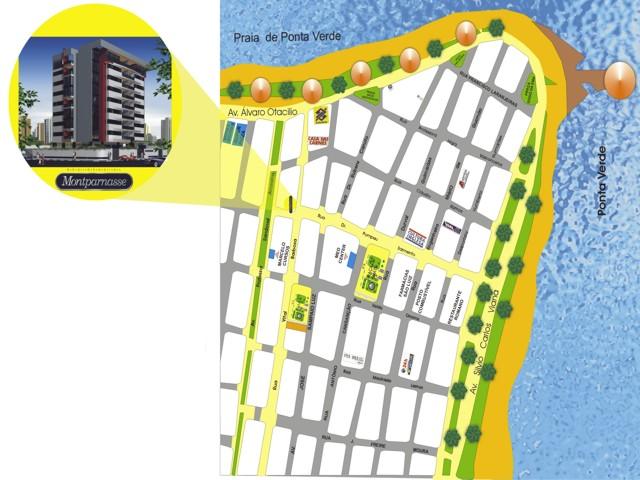

Planta de localização do Residencial Montparnasse
|
Como chegar até a obra? |

![]() 14/03/2008
Empreendimento concluído!
|

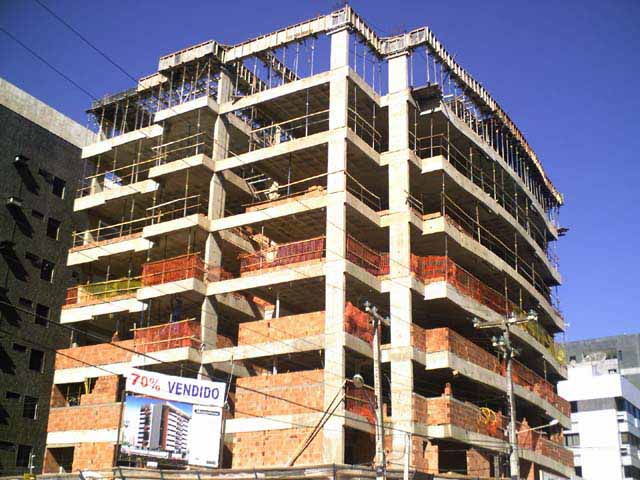

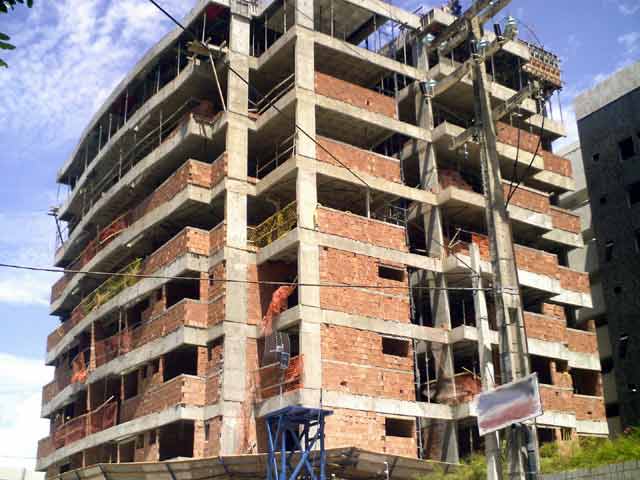

![]() 16/02/2007

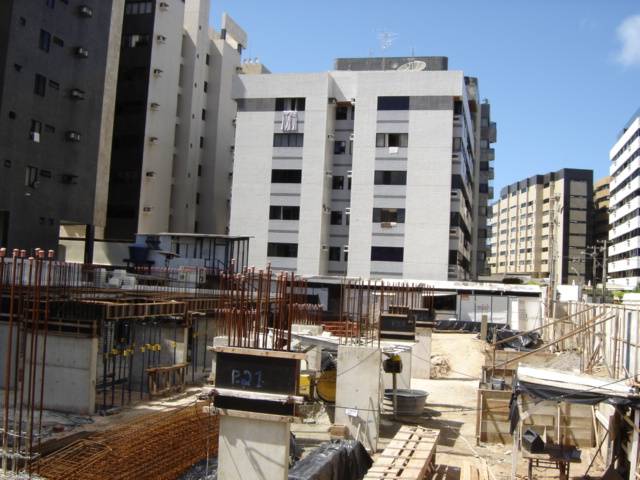

Andamento da obra em 16 de fevereiro de 2007
|

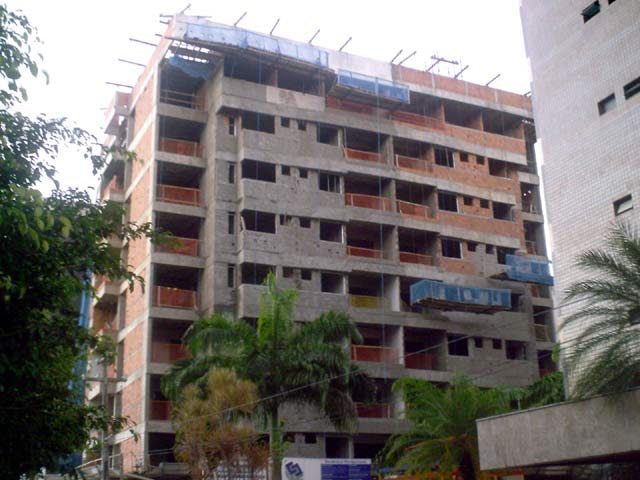

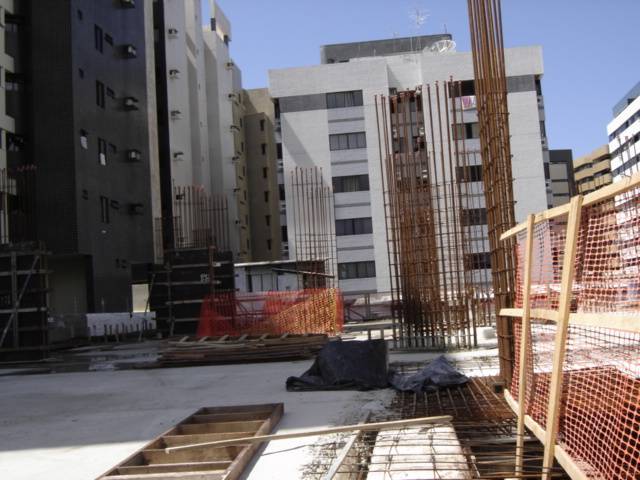

![]() 20/10/2006
Andamento da obra em 20 de outubro de 2006
|

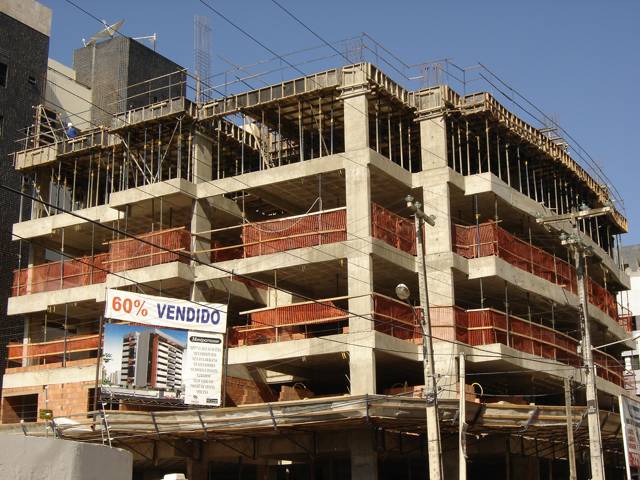

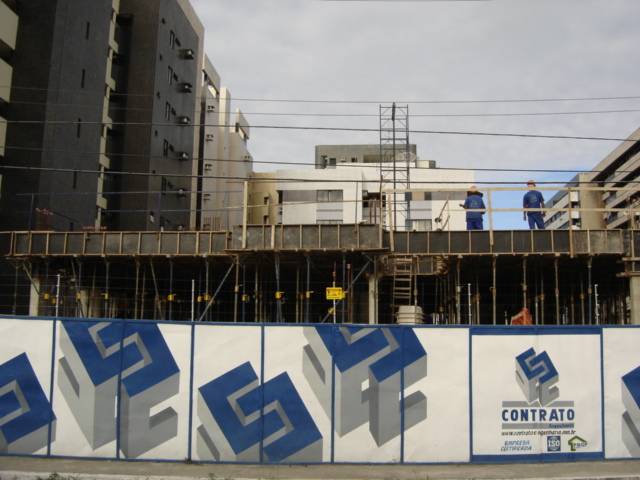

![]() 29/08/2006
Andamento da obra em 29 de agosto de 2006
|

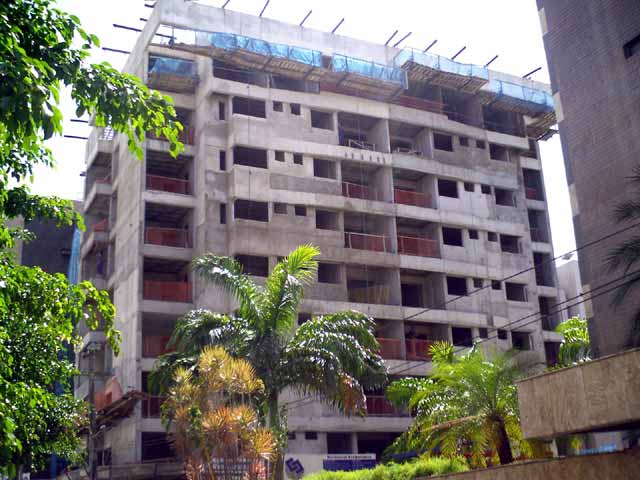

![]() 10/07/2006
Andamento da obra em 10 de Julho de 2006
|
![]() 10/07/2006
Andamento da obra em 10 de Julho de 2006
|

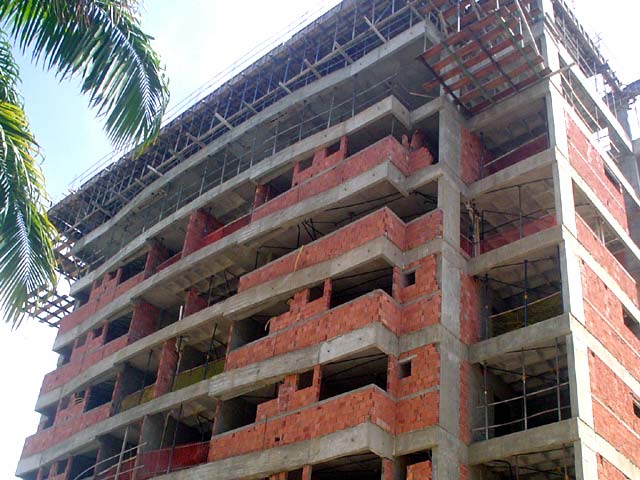

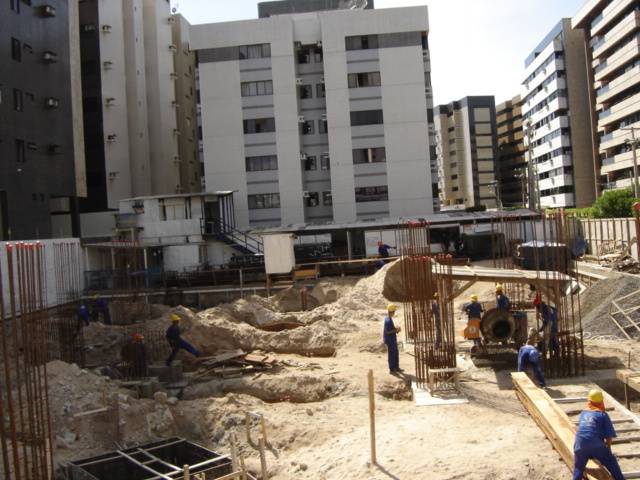

![]() 27/05/2006
Andamento da obra em 27 de Maio de 2006
|

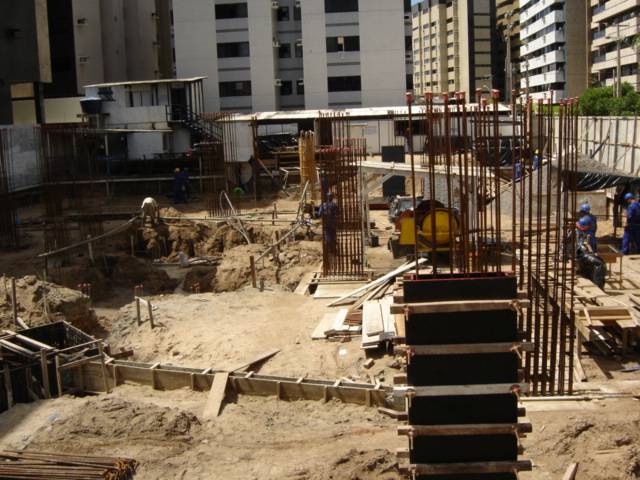

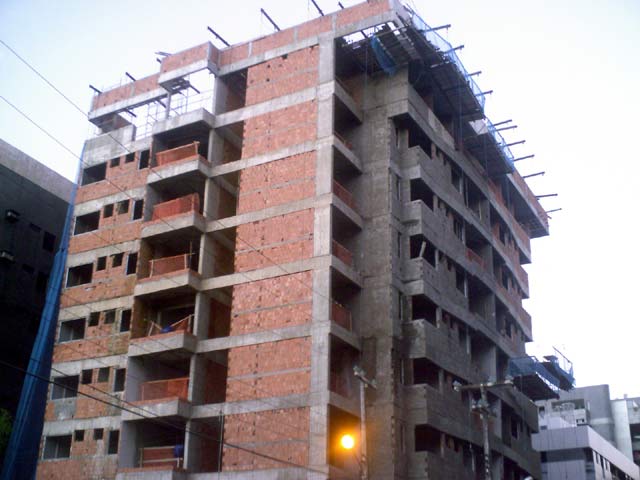

![]() 29/03/2006
Andamento da obra em 29 de Março de 2006
|
![]() 07/02/2006

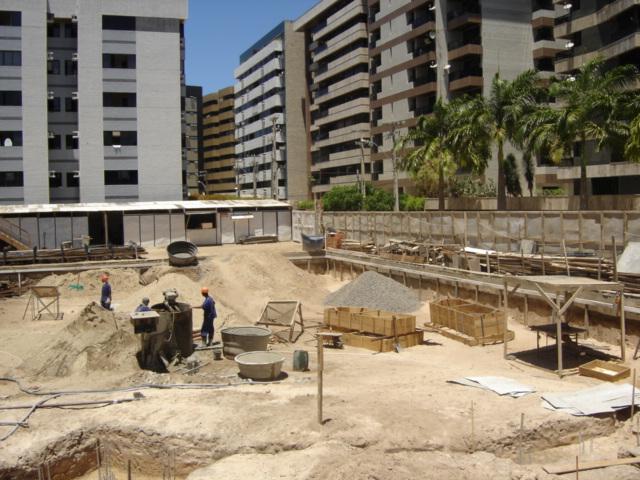

Andamento da obra em 07 de Fevereiro de 2006
|
![]() 16/01/2006
Andamento da obra em 16 de Janeiro de 2006
|
![]() 28/11/2005
Andamento da obra em 28 de Novembro de 2005
|
![]() 31/10/2005
Andamento da obra em 31 de Outubro de 2005
|
![]() 20/09/2005
Andamento da obra em 20 de Setembro de 2005
|
![]() 26/08/2005
Andamento da obra em 26 de Agosto de 2005
|
![]() 30/07/2005
Andamento da obra em 30 de Julho de 2005
|
![]() 15/06/2005
Andamento da obra em 15 de Junho de 2005
|

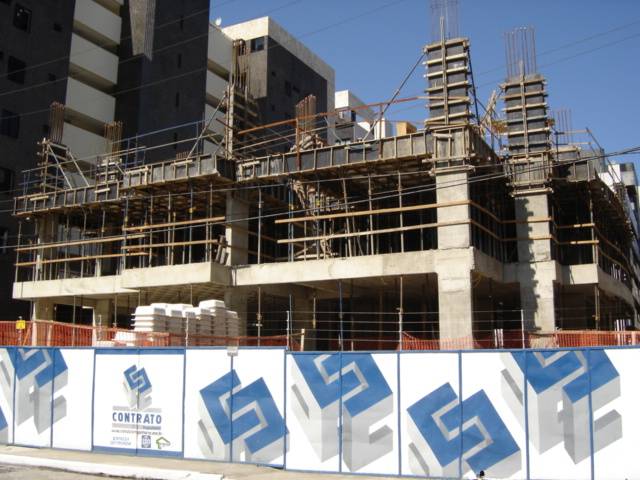

![]() 10/05/2005
Andamento da obra em 10 de Maio de 2005
|
![]() 26/04/2005
Andamento da obra em 26 de Abril de 2005
|
![]() 18/03/2005
Andamento da obra em 18 de Março de 2005
|
